Travaux église Sainte-Madeleine – Segré
Depuis la fin du mois de septembre 2024 et pour 8 mois (fin vers juin 2025), les échafaudages sécurisent les travaux des bas côtés de l’église.
A la fin de cette phase de travaux et pour 8 mois encore (juin 2025-janvier 2026), des échafaudages sécuriseront le chœur pour sa restauration.
Pour 8 mois enfin (janvier 2026-aôut 2026), l’église sera fermée pour les travaux de la nef (piliers et plafond)
Les travaux de rénovation se feront aussi pour les boiseries du chœur et des huisseries des sacristies.
Réjouissons de cette 1ère phase de travaux : 567 745.44 € TTC

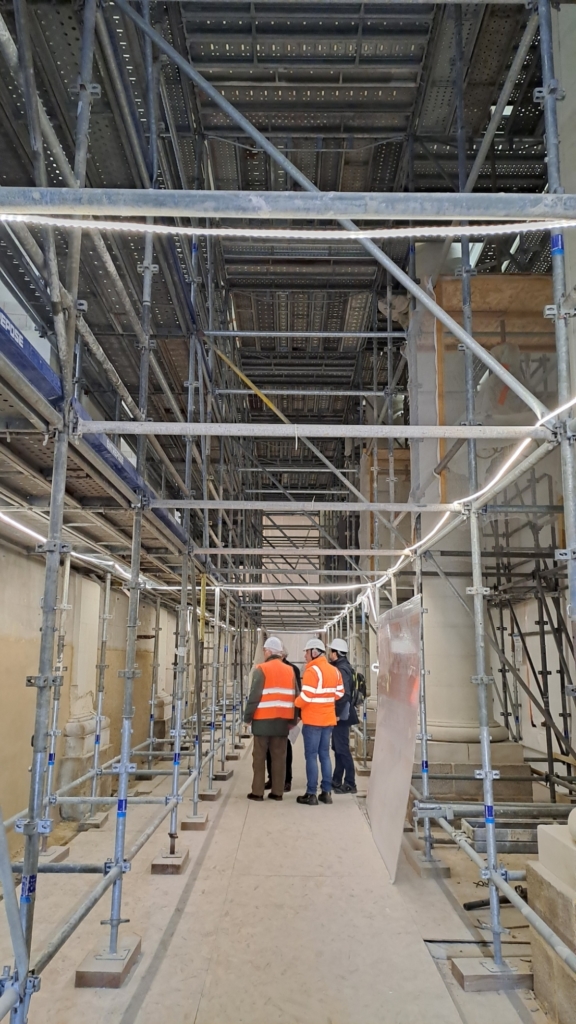

Des photos régulièrement ci-dessous

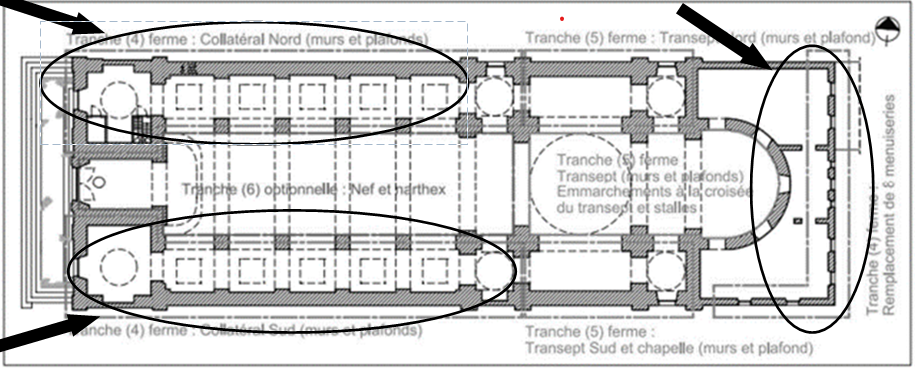

1ère phase de la tranche de travaux à partir de fin août 2024

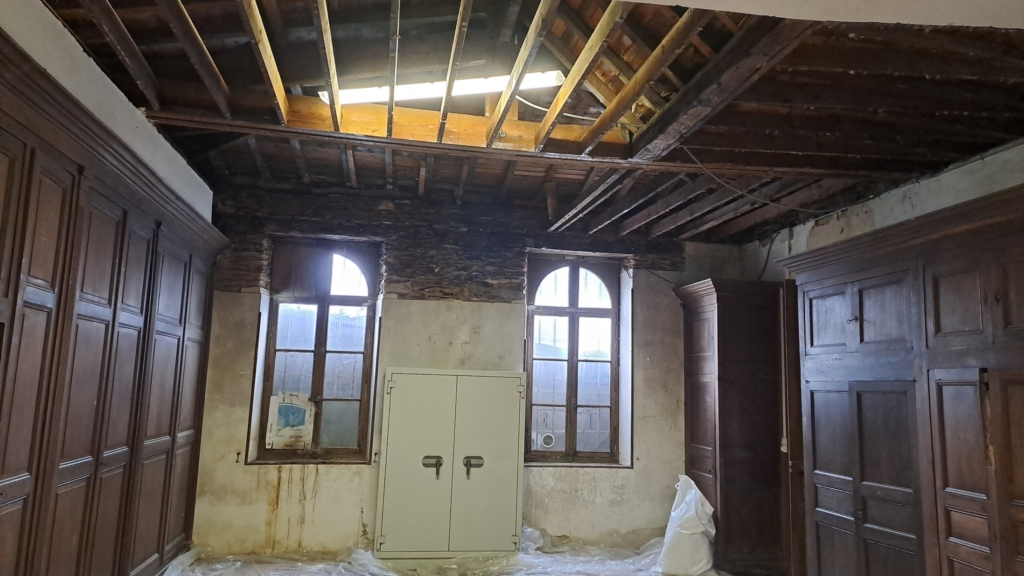

Parties en rénovation : collatéral Nord, fonts baptismaux et collatéral Sud, menuiseries sacristie. Ces parties seront inaccessibles aux fidèles.

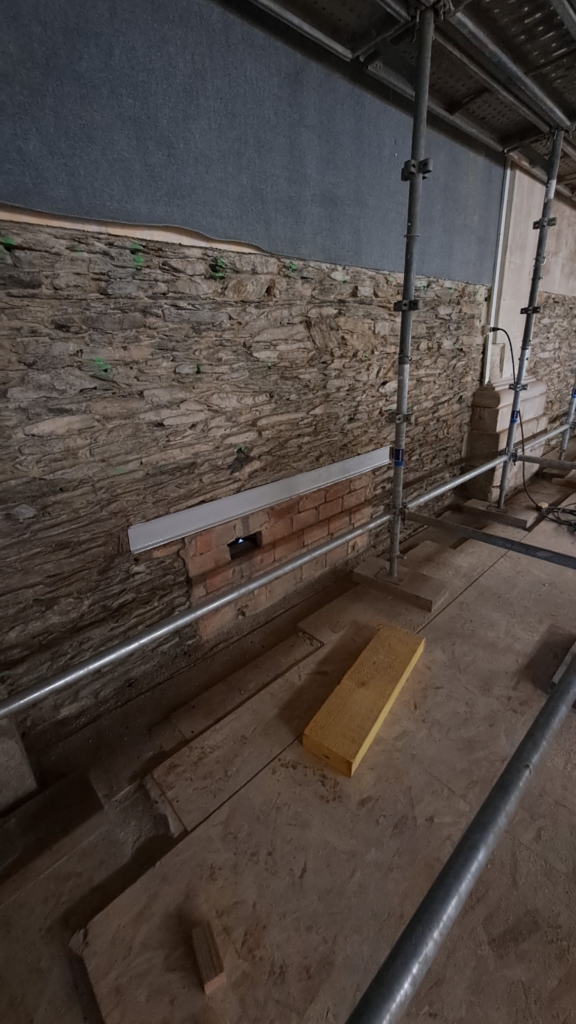

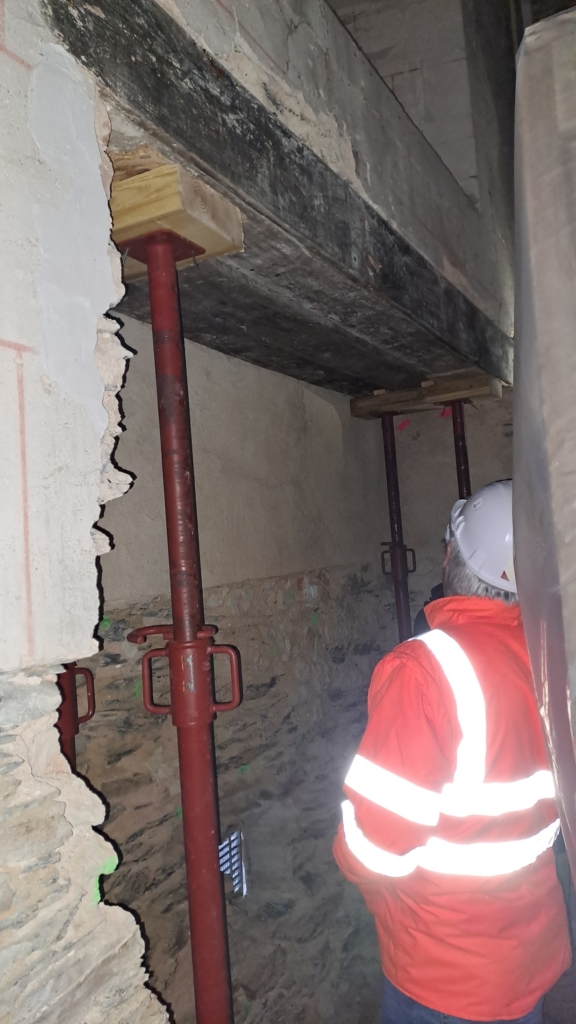

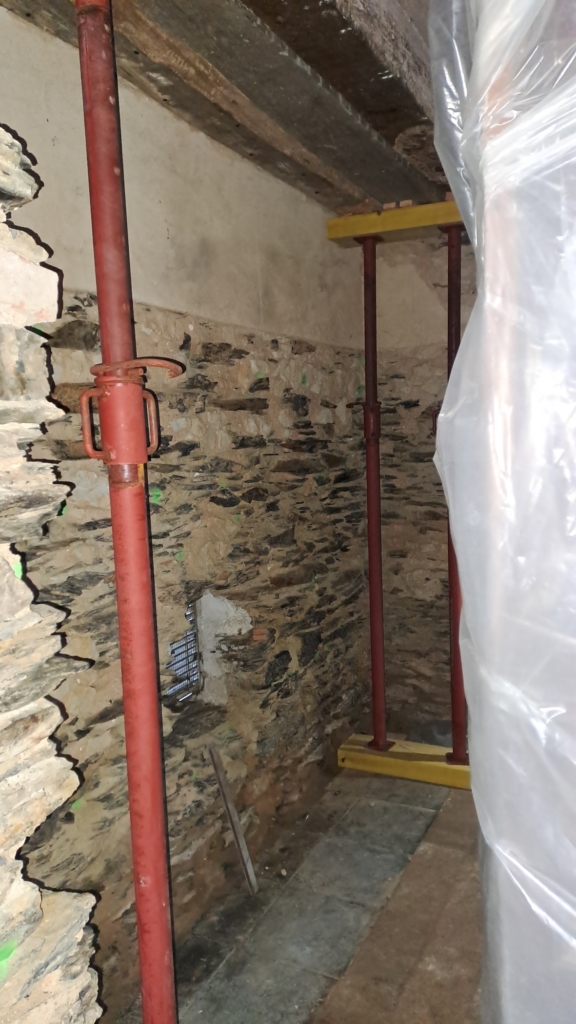

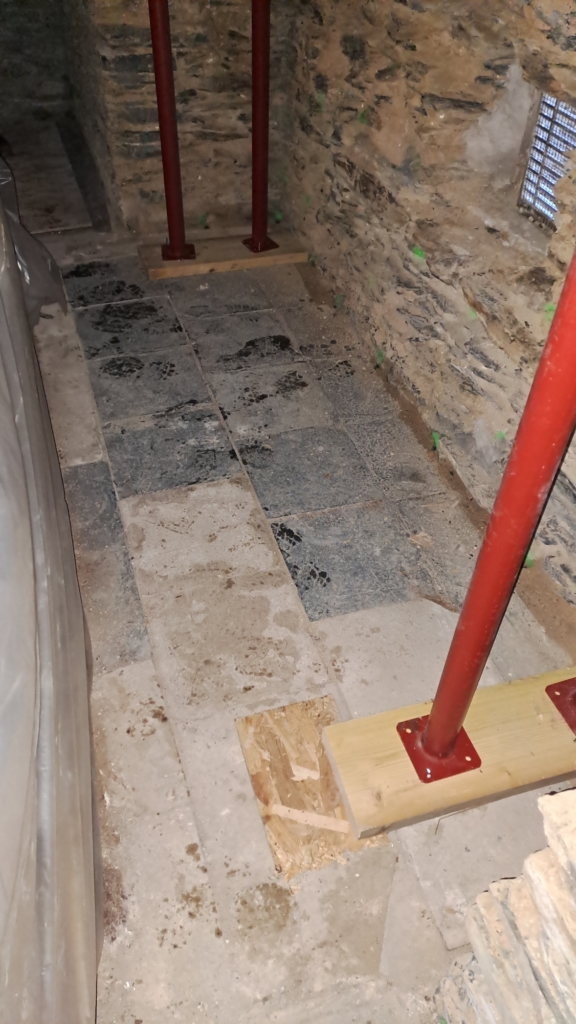

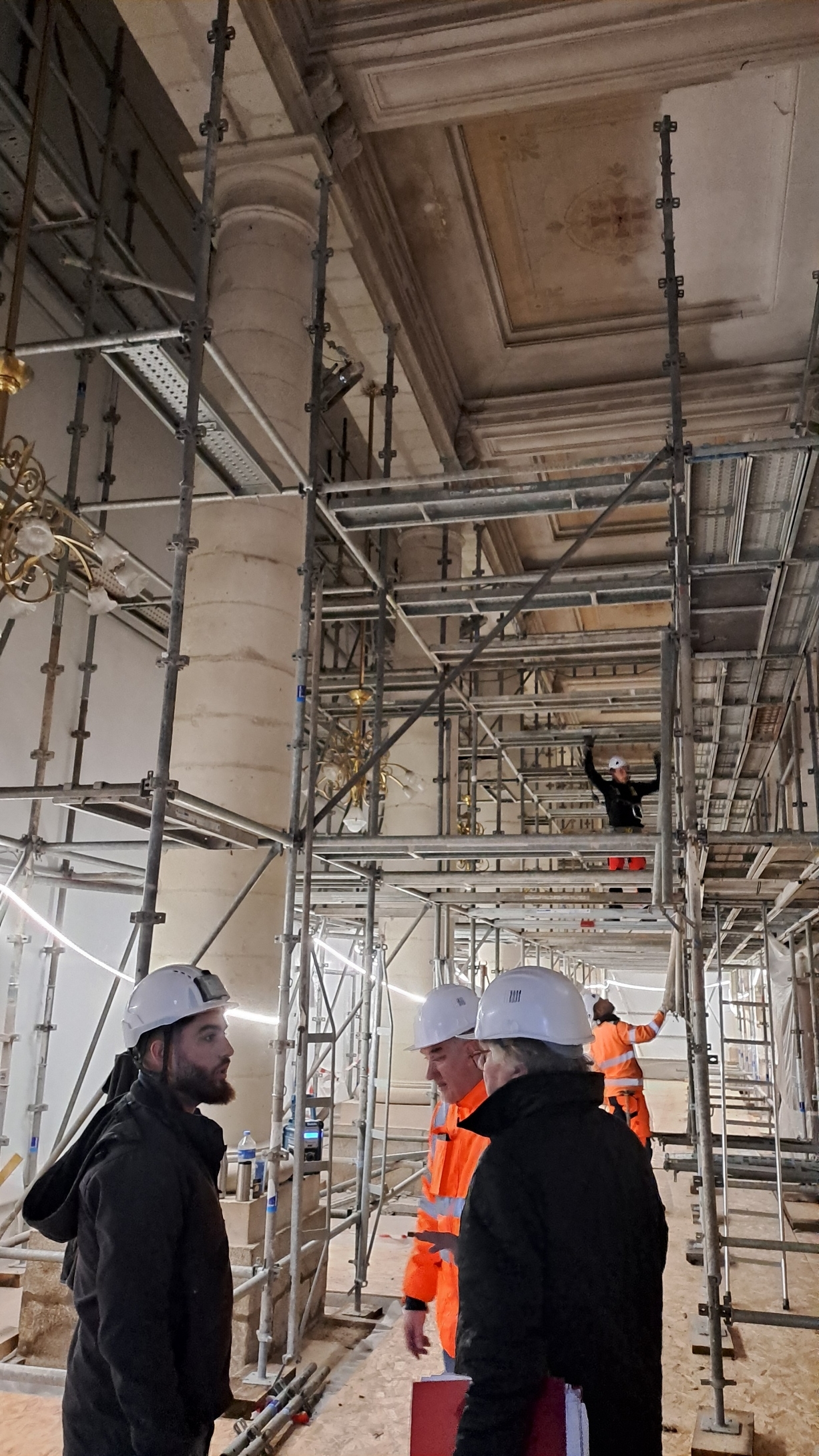

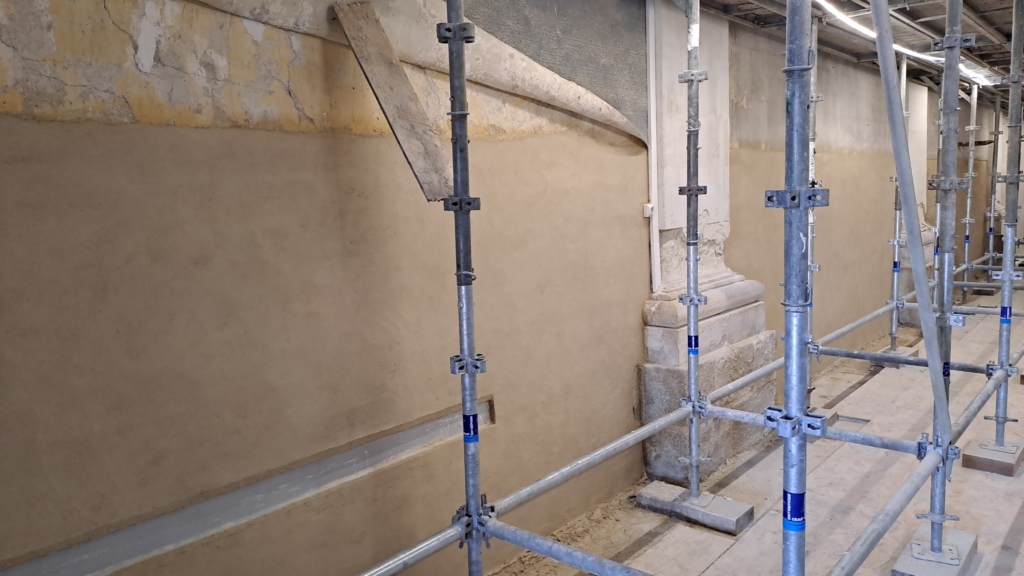

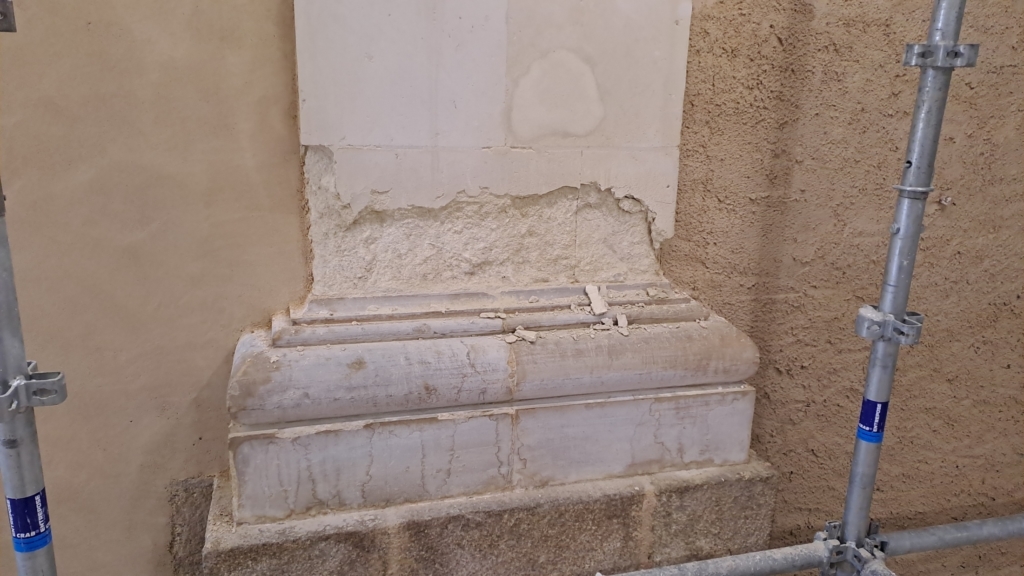

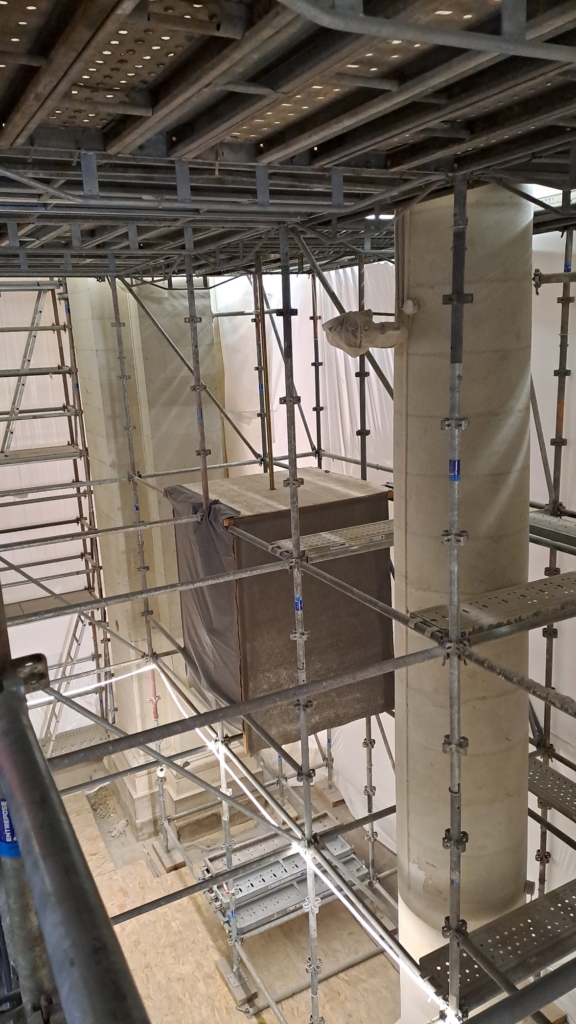

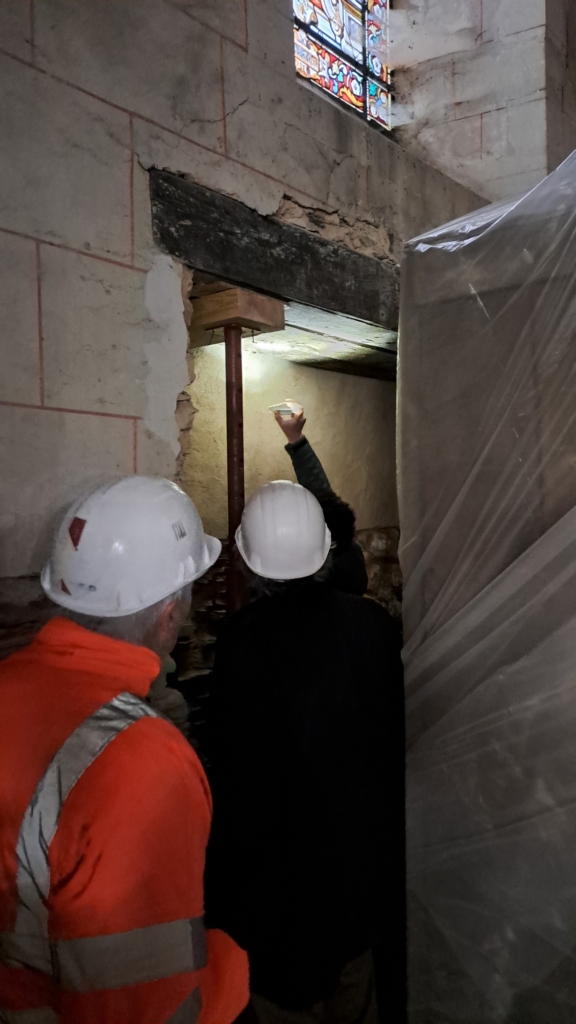

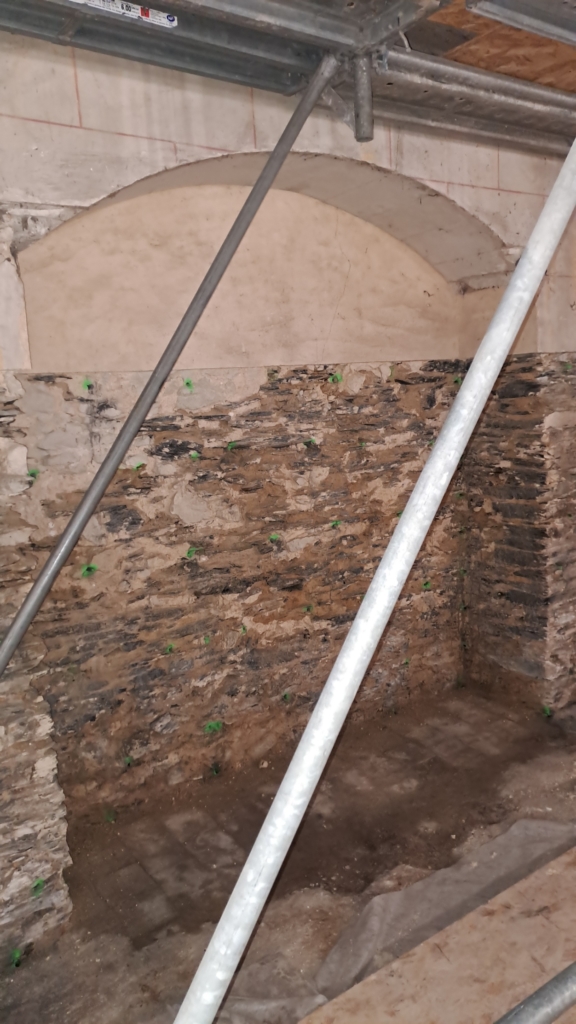

· Maçonnerie : restauration des élévations intérieures des collatéraux et réalisation d’un caniveau drainant intérieur

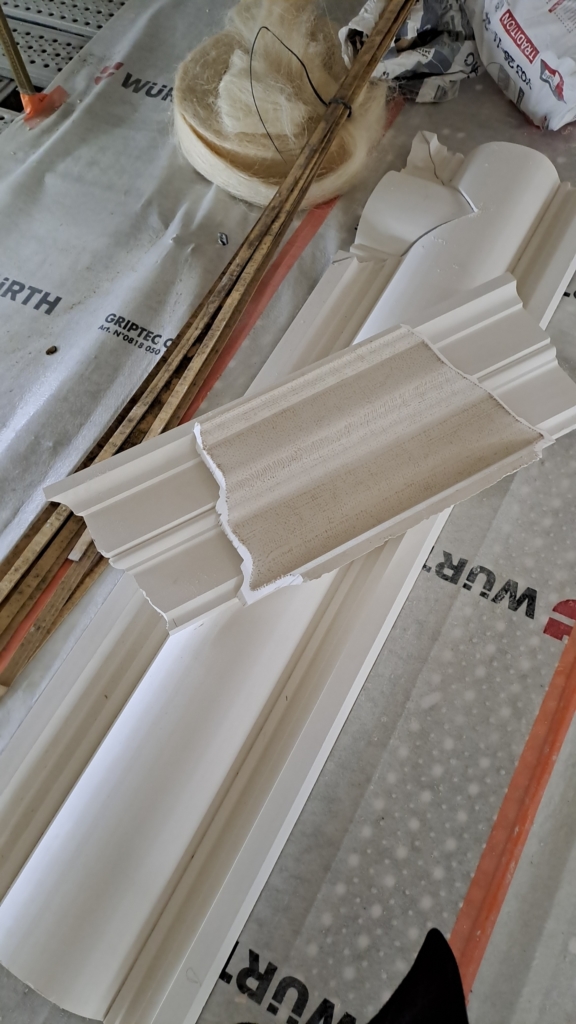

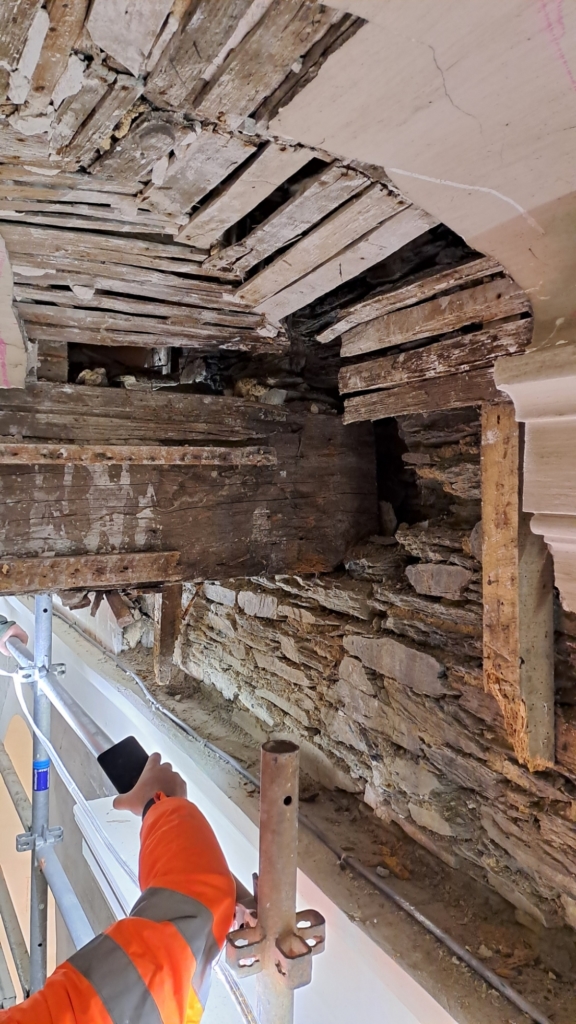

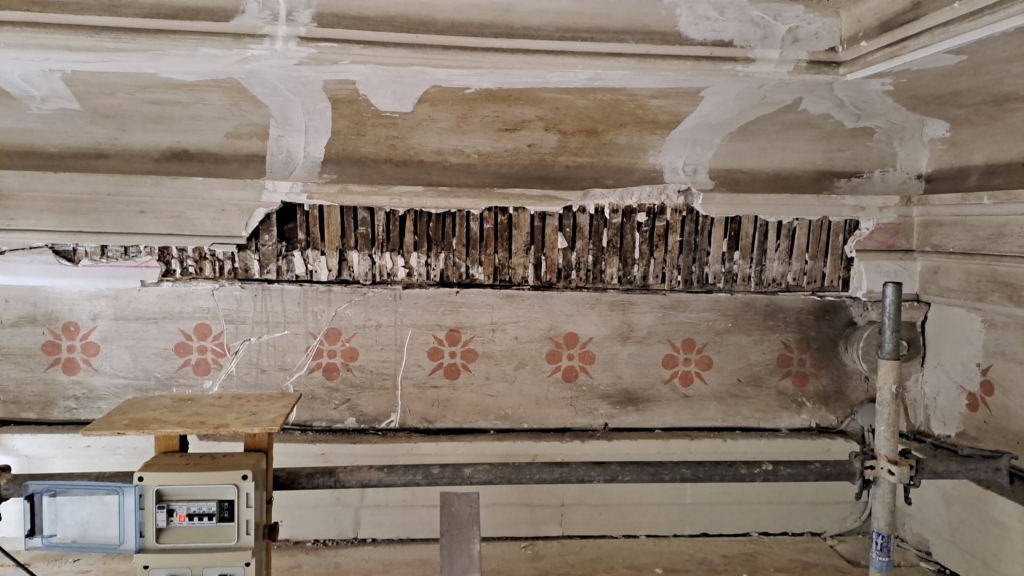

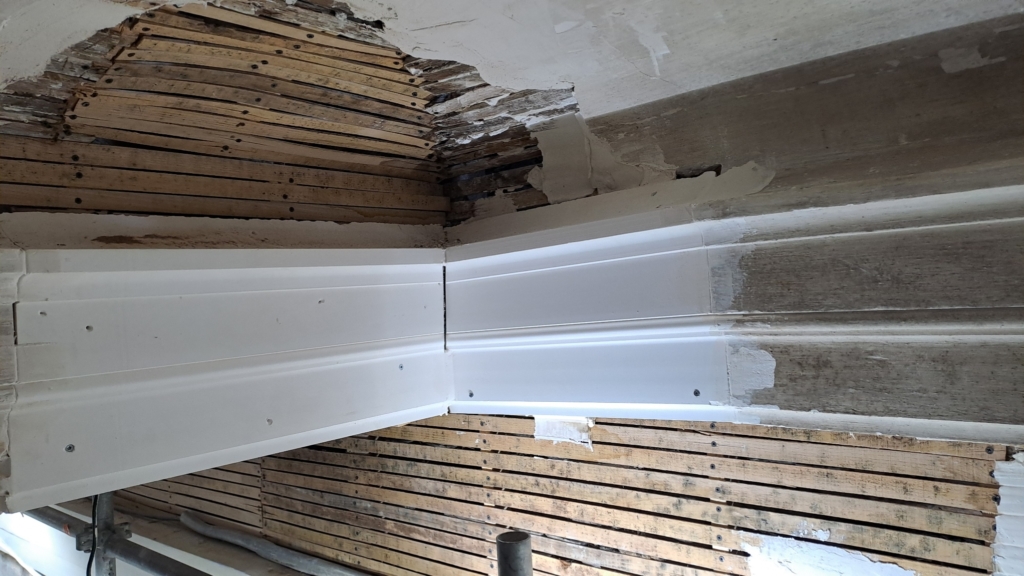

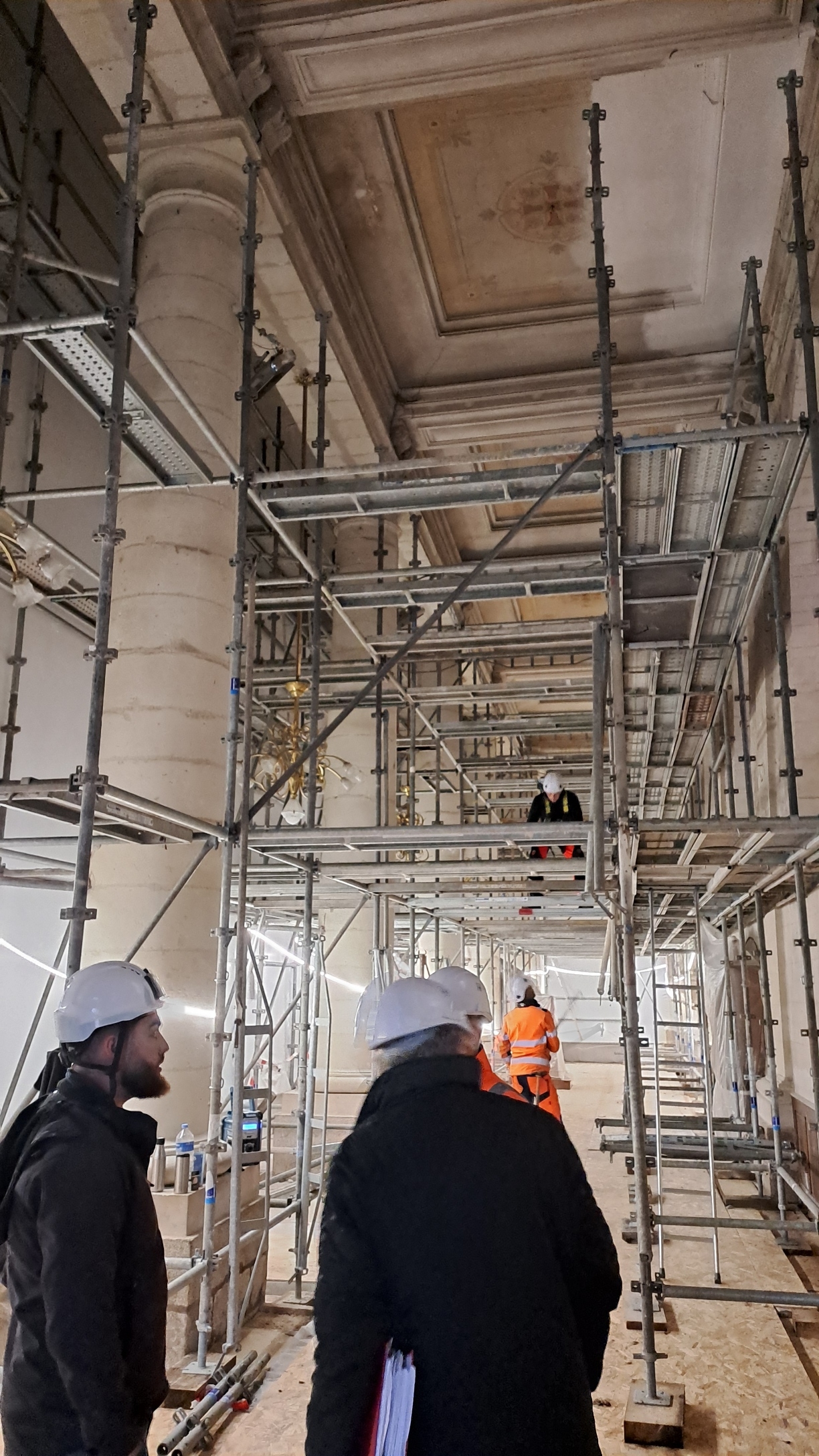

· Plâtrerie : restauration des corniches, caissons et élément plâtre

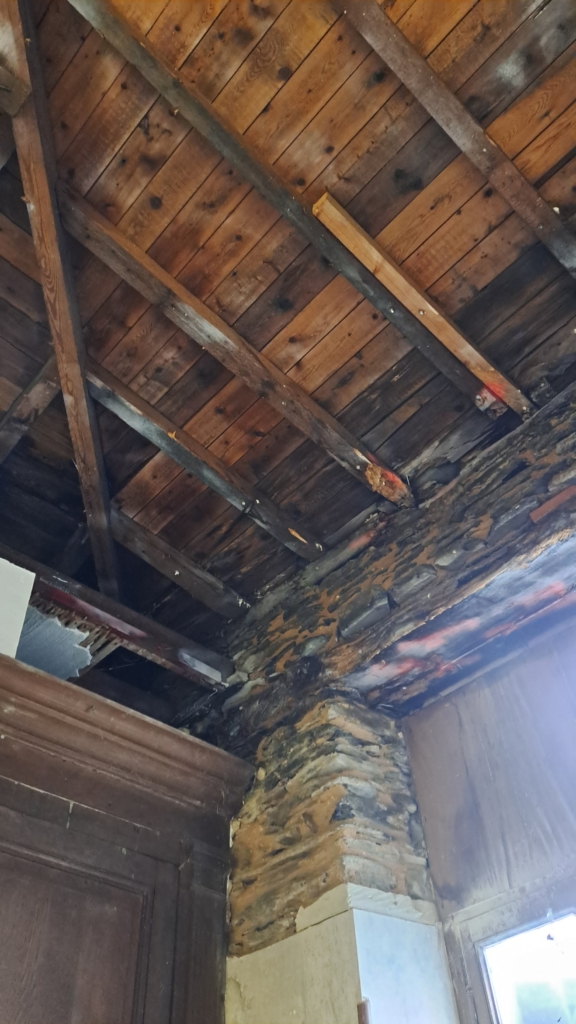

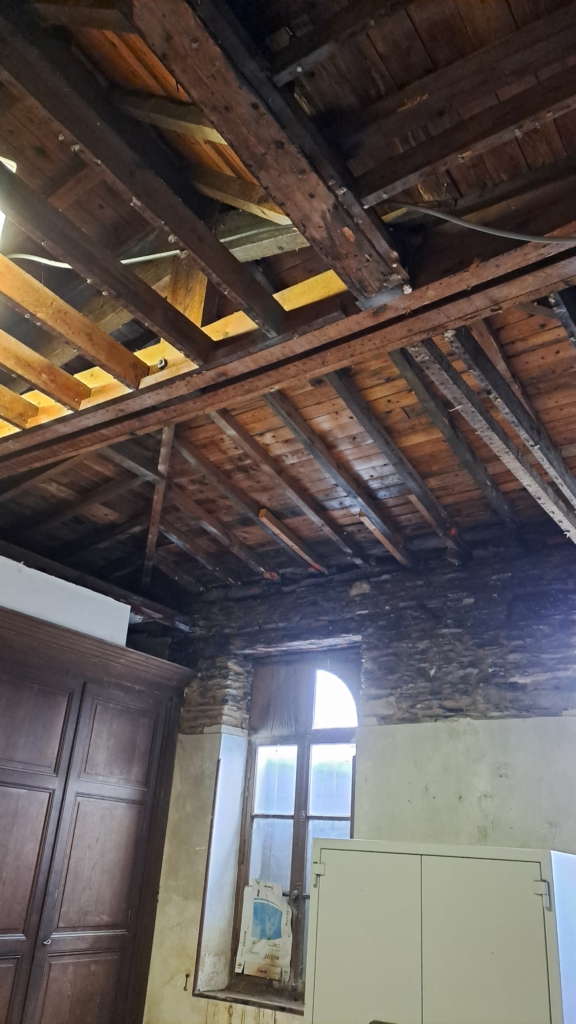

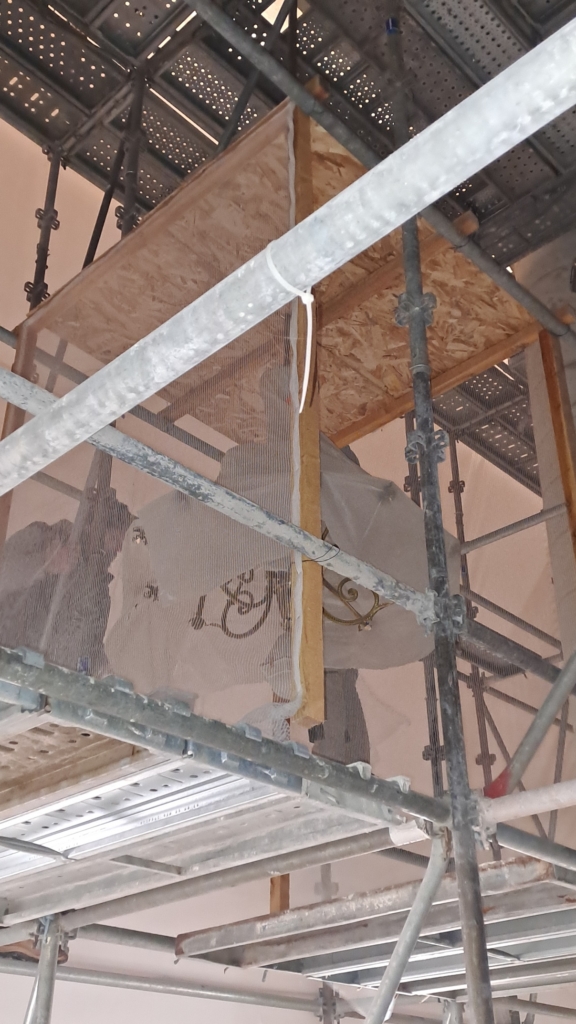

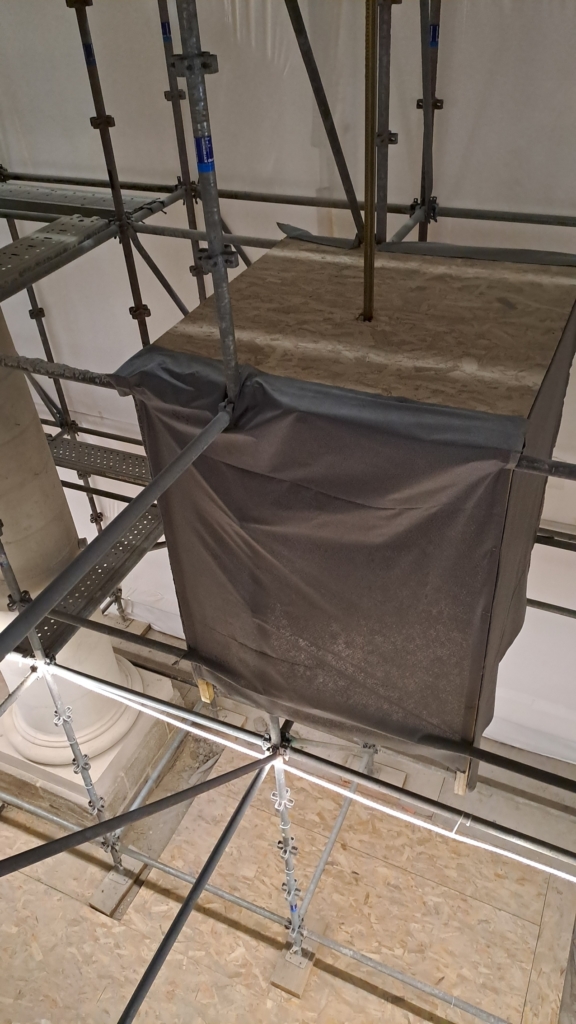

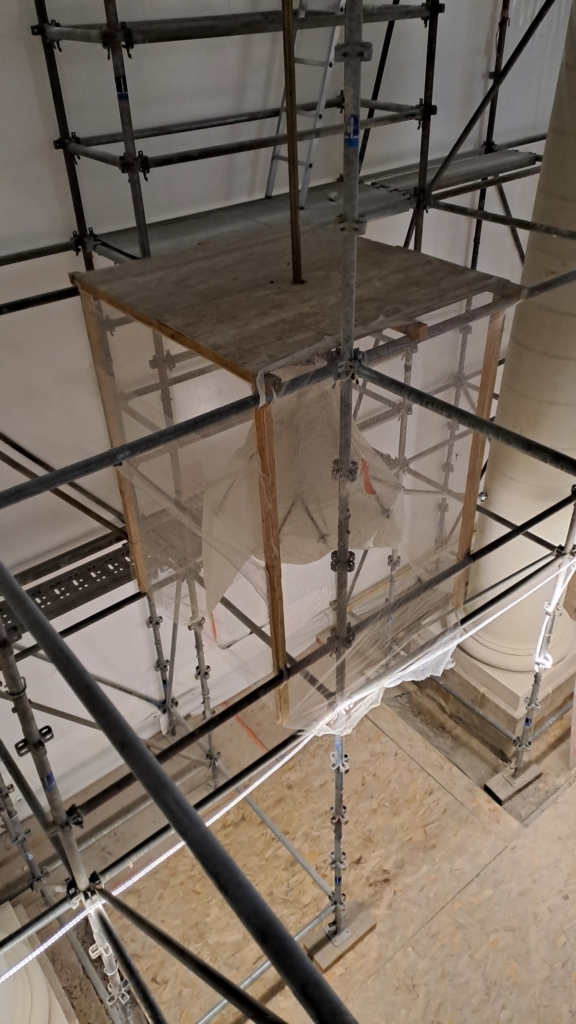

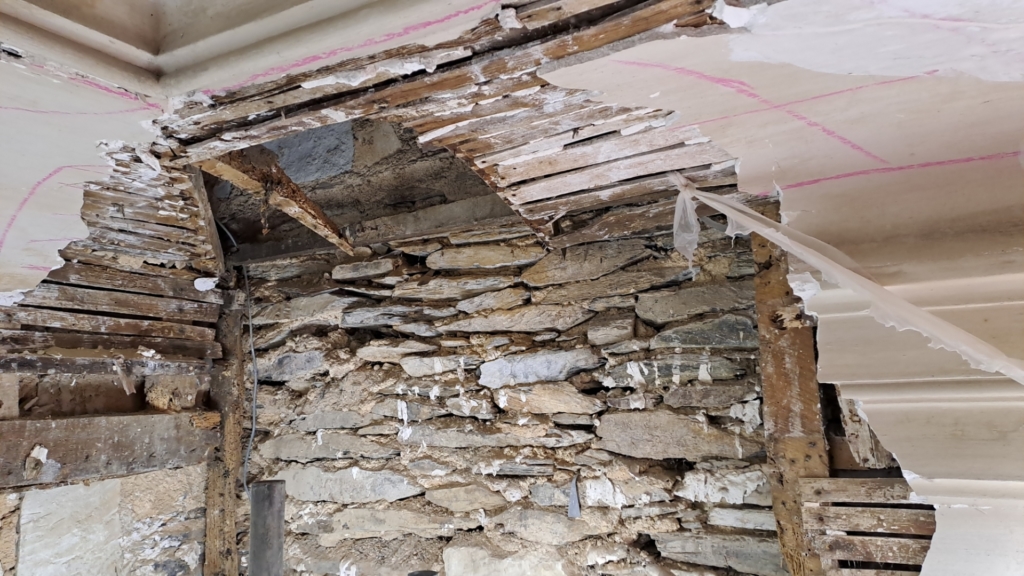

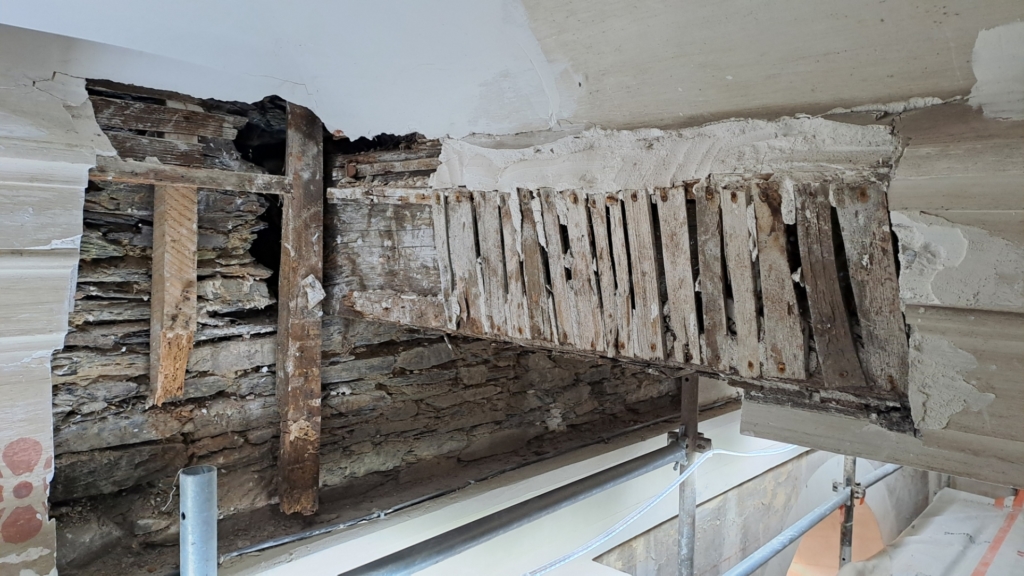

· Traitement mérule : dépose des éléments infectés et traitement

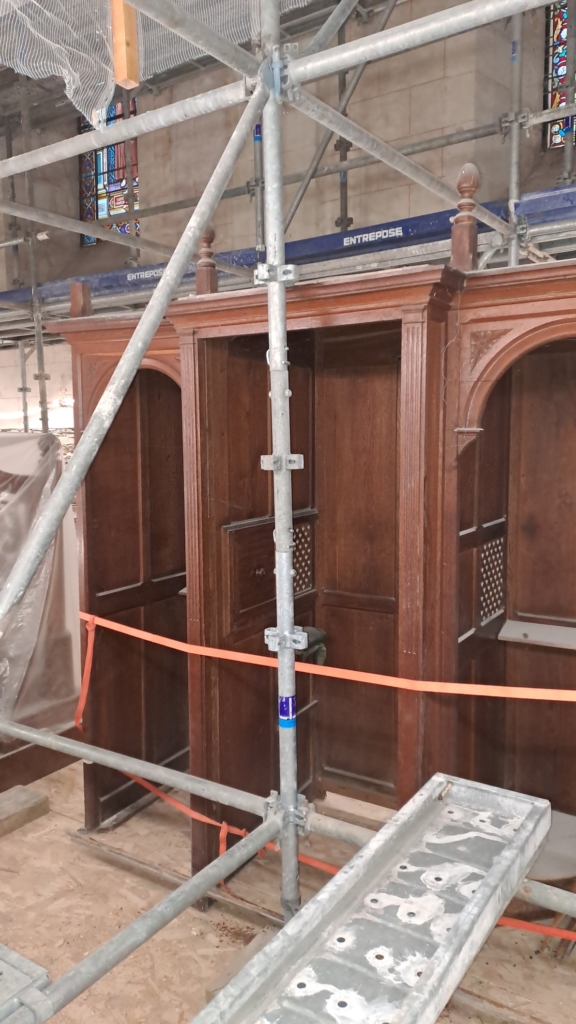

· Menuiseries bois extérieures et intérieures : changement des menuiseries extérieures de la sacristie, restauration des confessionnaux des collatéraux

· Vitraux : restitution des vitraux des coupoles des chapelles

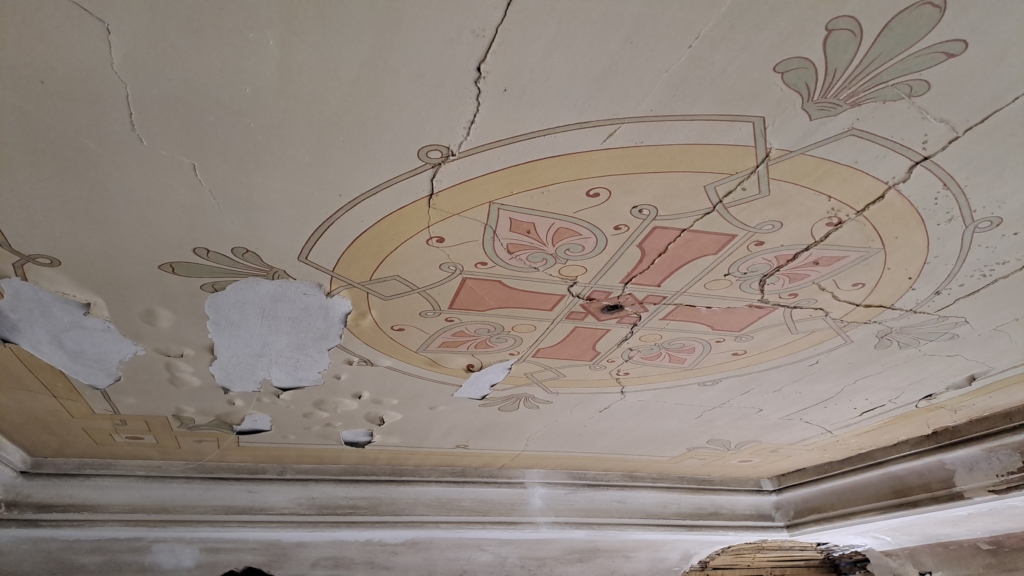

· Peintures murales et décors peints : restauration de l’ensemble des décors intérieurs de la tranche
